オルタナティブ・ブログ > プロジェクトマジック >

あるいはファシリテーションが得意なコンサルタントによるノウハウとか失敗とか教訓とか

下流でのプロジェクト管理を上流でやらないほうがいい理由、あるいは不確実性にまみれた世界

»

2,3年前にUdemyさんで、変革プロジェクトをリードする方法論について合計24時間のシリーズ講座を発表した。
いま講座の一つを見たら受講生が2万人を超えていたので、それなりの人気コンテンツの様だ。
基本的にこれまで書いた4冊ほどの教科書を整理し直したもの(書いた順番により、複数の教科書をまたがった説明もあるので)。ただ、もちろんこれを機に新しく追加したテーマもある。今日はそれを一つ紹介しよう。

事業会社であれ、SIerなどの外部サービス提供者であれ、システム開発の経験は豊富で、ある程度ノウハウも整理されている。一方で僕らが上流と呼んでいる工程(一般的に上流と呼ばれる要件定義よりも更に前にやる、ゴール策定や現状分析、将来構想など)には慣れていない。というか、全くやったことがない人がほとんど。

そんな状況で、大規模プロジェクトの上流工程をやる際に頻繁に起こるのが「上流工程のプロジェクト管理を下流で慣れた方法でやろうとする」という現象だ。
・タスクを一生懸命洗い出す
・それをメンバーに分配
・実施タイミングを考慮し、WBSの形で表現
・WBSベースで進捗をチェックし、週次定例会議の報告資料を作る
みたいな感じだ。


やめたほうがいい。
弊害が多い割に効果が薄く、「一見きっちり管理できている様に見えて、本質的なプロジェクト状況は全然分からない」という状況に陥る。


★なぜ下流のプロジェクト管理が上流では機能しないのか?

実は上流に限らず、プロジェクトという仕事には、以下の特徴がある。
a)やったことがない仕事なので、何をやればいいか、先読みしにくい
b)何をどこまでやればいいのか判断が難しい
c)やったことがない仕事なので、工数見積がしにくい
d)寄せ集めチームなので、参加者の関与度や能力を読みにくい

なので、ある程度要件がキッチリ見えてきた下流ですら、スケジュールは本質的にブレやすい。
・初めて使うパッケージの挙動が想定とは異なり、対応を迫られた
・営業部門が全く協力してくれず、顧客情報の精査が進まない
みたいなことが起こるたびに、進捗は遅れていく。


で、上流はこれが100倍ひどい状態だと思ってください。

a)やったことがない仕事なので、何をやればいいか、先読みしにくい
上流だと・・
⇒前述の様に、上流未経験者だけでチームを構成することが多い
⇒僕らの様に上流工程をしょっちゅうやっていても、「この企業、この業務、いまのテクノロジー」ではやっておらず、読めないことが多い。

b)何をどこまでやればいいのか判断が難しい
下流だと最後は「プログラムが動けばいい、テストに合格すればいい」となるが、上流だと・・
⇒ゴールの議論や現状調査はやろうと思えばどこまでもやれてしまい、キリがない
⇒「このフェーズではどれくらいまでやるのがセオリー」が共有されておらず、人によってバラバラ

c)やったことがない仕事なので、工数見積がしにくい
上流だと・・
⇒何をどこまでやればいいのか分からないので、そもそも見積どころじゃない

d)寄せ集めチームなので、参加者の関与度や能力を読みにくい
上流だと・・
⇒プロジェクト計画ができていない(これから作る)。だから体制も不明確。
⇒体制表に載っている人も「参加度合い」に大きな幅がある。
(これについては、「プロジェクトを失敗させる55の罠」の"罠18メンバーが皆ひとごと"で詳しく論じた。いつかブログにも書くかも。)



a)についてはもう少し深堀りした方がよいだろう。
下流と違って上流では、
「3歩進んで見えてきた風景で、次の行動を決める」ということがすごく多い。
例を出すと、
・価格決定プロセスがガンだと思って3日調べたが、特に問題はなかった
・売掛金チームと相談したが揉めて、役員に説明しに行くことに
みたいな感じだ。

つまり、少しやってみないと先の展開が読めないのだ。
結果として工数を使わなくてよくなる時もあるし、予定していなかった作業がガバっと増えることもある。
とにかく不確実性が大きいのだ。
こういう不確実性に対処するために、僕らは「ブラックボックスをちょっと開けてみる」という行動をとる。
覗いてみて、次の予定を考える。


こんな状況で、下流と同様にWBSで進捗を管理しようと思っても、ままならない。
一見、
「この作業は今日で80%まで終わりました!」
「よしよし、順調だな」
のように、管理できている気にはなる。
だが不確実性が高い状況では、80%終わった時点で、40%分の仕事が発見されることが結構ある。すると作業の総量は140%になり、80%だと思っていた進捗率は、実は57%でしかなかった、ということになる。
いきなりゴールラインが後ろにズレる
もっとひどく、一切予定していなかった仕事の100%がポンと発生したりする。


だから冒頭に書いたように「一見きっちり管理できている様に見えて、本質的なプロジェクト状況は全然分からない」ということが頻発する。一見管理出来ている風、というのが厄介だ。結構な管理工数を割いたのに。


★とはいえスケジュール的なものは必要
そこまで先行きが見えないと、上流では「予定を立てる」ということを一切放棄したくなるのが自然だ。実際にそうなっているプロジェクトは多い。

とはいえ、スケジュールを表現する「何か」がないと、
・「今どこ?」を認識しないと迷走する
・粗くてもスケジュールがないとみんな不安になる(プロジェクトオーナー含め)
・他のメンバーがやっていることが分からず、協力しにくい
という状況になり、それはそれで、わざわざカオスを作ってしまうことになる。

★では、上流ではどんな感じにプロジェクトをマネージするのか?

これを真面目に説明しようとすると、本で言えば100ページくらいになる。ので、大事そうなことだけ。

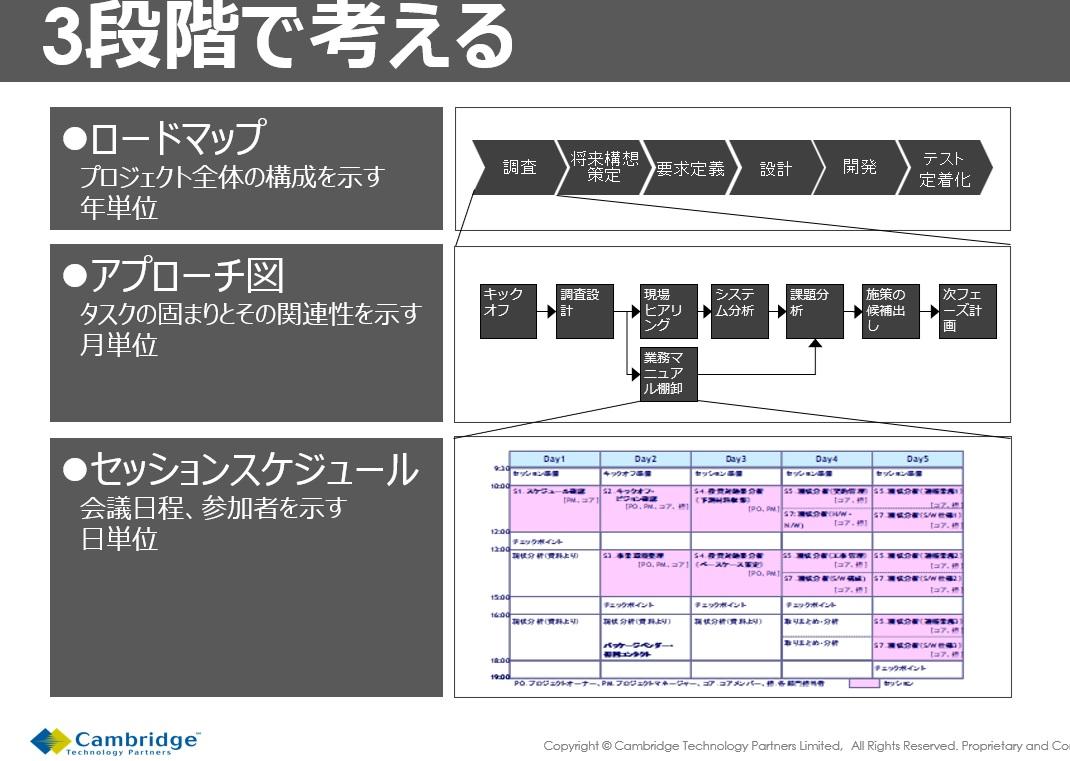

A)3段階で考える
僕らは上流を3階層で考えることにしている。



階層1)ロードマップ(フェーズ展開)
「システムを作らせる技術」などの、僕が書いた教科書はこのフェーズごとに章を分けているので、見たことがある人もいるだろう。
まずはざっくりと「いまはこのフェーズ」「いまはこのフェーズだけど、前のフェーズでやっておくべき〇〇だけは宿題として残っちゃってる」と、共通認識を作る。

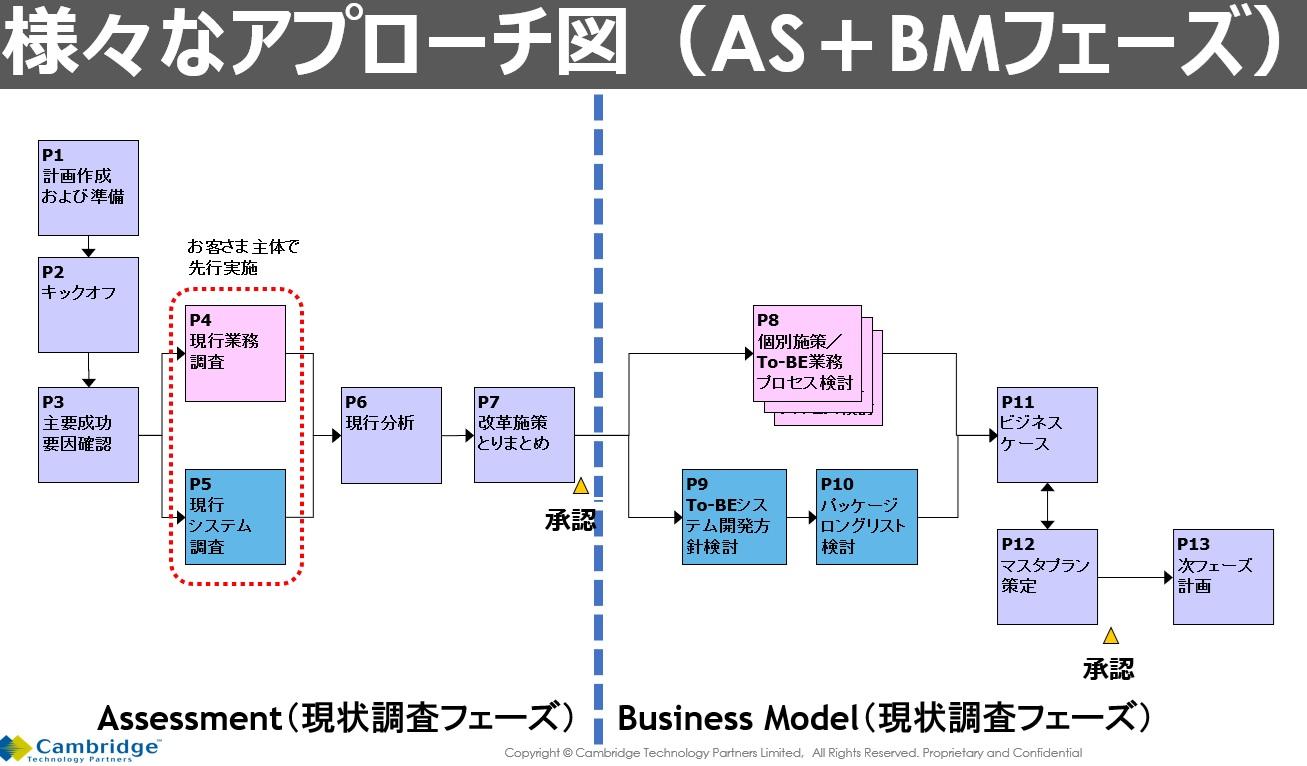

階層2)アプローチ図
タスクの順番と依存関係を示した図。
一般的なWBSよりも(あえて)粗く作る。その代わり、依存関係(工程Aのアウトプットが工程Cのインプットになる)をかなり意識して作成する。
上記のように、やってみて変更が必要だと分かったら柔軟に変更する。
(WBSほど緻密に作ると、この柔軟性が失われる)



階層3)セッションスケジュール
アプローチ図のタスク1つ1つを実施するために、どんな検討を何回くらい必要か。誰を呼べば検討が成り立つか。それを具体的な会議に落としていく。


B)何をどこまでやったら次の工程に行けるか?を明確にする
特に上記のアプローチ図のタスク1つ1つについて、成果物やその精度をなるべく言語化する。
これをやらないと、作業を分担できないからだ。なにしろやったことがないので、呆然と立ちすくんでしまう。
「このフェーズで"アーキテクチャ検討"といったら、こんな図を書ければOK」
「ただし適当に書くだけではNGで、裏付けとなる調査をこの精度でやっておかないとダメ」
という感じだ。

ポイントは「ここまでやれば、後工程に着手できるよね」という観点。
逆に言えば、後工程ができるレベルまで検討できたなら、次に言っていい。
そうしないと、永遠に仕事を続けてしまうし、それはもう「ホビー」の領域かもしれない。


ということで、「上流のプロジェクト管理」と言っても考えないといけないことは膨大で、ちょっと舌足らずだ。だが長くなってきたので終わりにしよう。

***********************
「プロジェクトを失敗させる55の罠」より、今日のテーマに関連した罠

罠27:永遠に始めない
罠48:管理過剰
