AI時代の電力危機:データセンター220GW需要が突きつける3つの構造問題

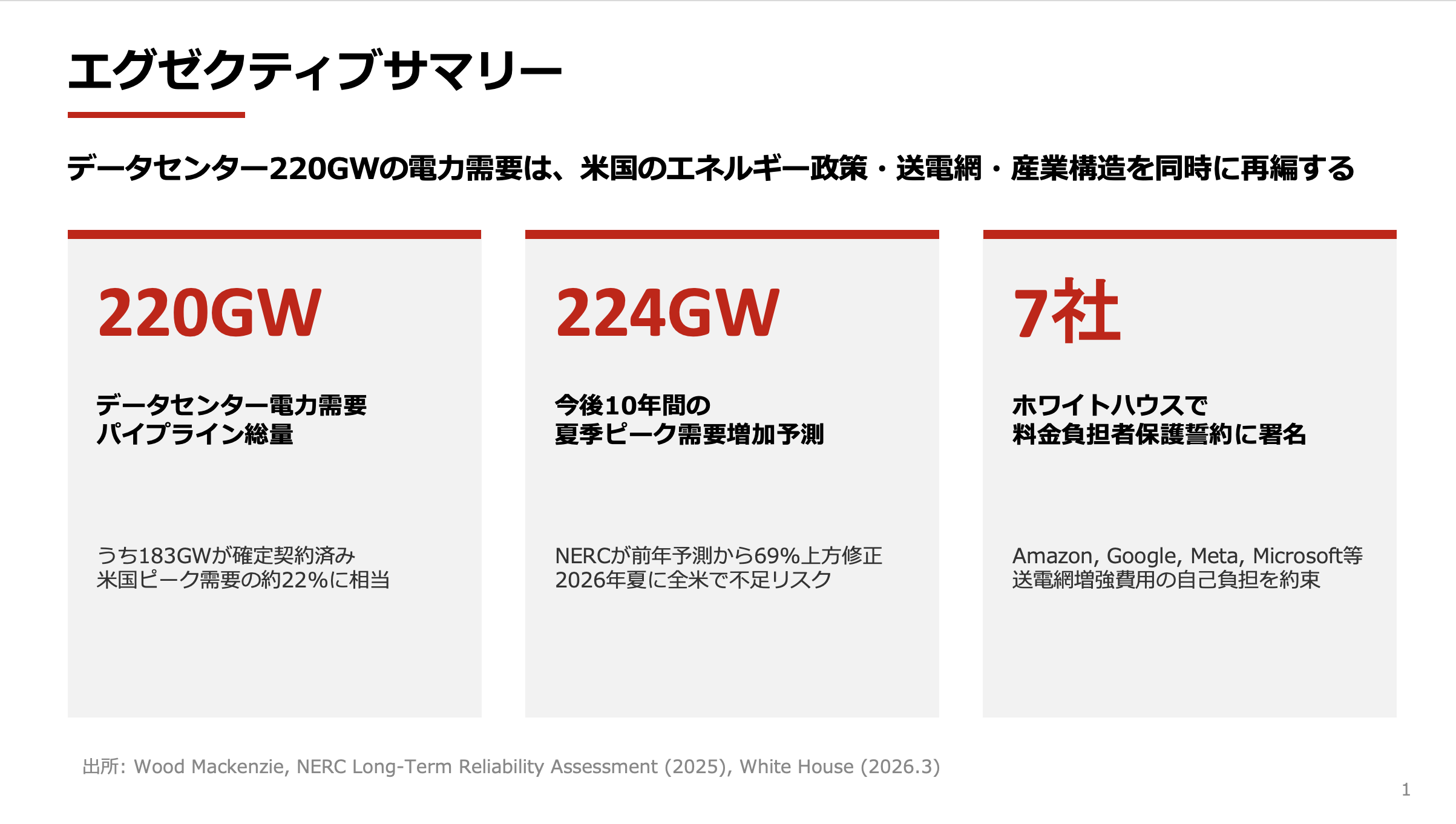

米国のエネルギー調査会社Wood Mackenzieは、2025年から2026年にかけての分析で、米国内のデータセンター関連の電力需要パイプラインが合計220GWに達していると報告しました。
これは米国のピーク電力需要の約22%に相当する規模です。AI基盤の急拡大を背景に、Amazon、Google、Meta、Microsoftなどのハイパースケーラーが大規模な電力調達に動く一方、送電網の信頼性や一般消費者への料金転嫁といった問題が顕在化しています。北米電力信頼性評議会(NERC)は、2026年の夏季に電力不足リスクが高まると警告しており、供給側の対応が需要の伸びに追いついていない状況です。エネルギー政策、電源構成、そして電力市場のガバナンスが同時に問われる局面を迎えています。
今回は、データセンター需要220GWの実態と送電網への影響、ハイパースケーラーの電力調達戦略やSMR・天然ガスなどの電源選択の構造、そして、今後の展望について取り上げたいと思います。

220GWという数字が意味するもの

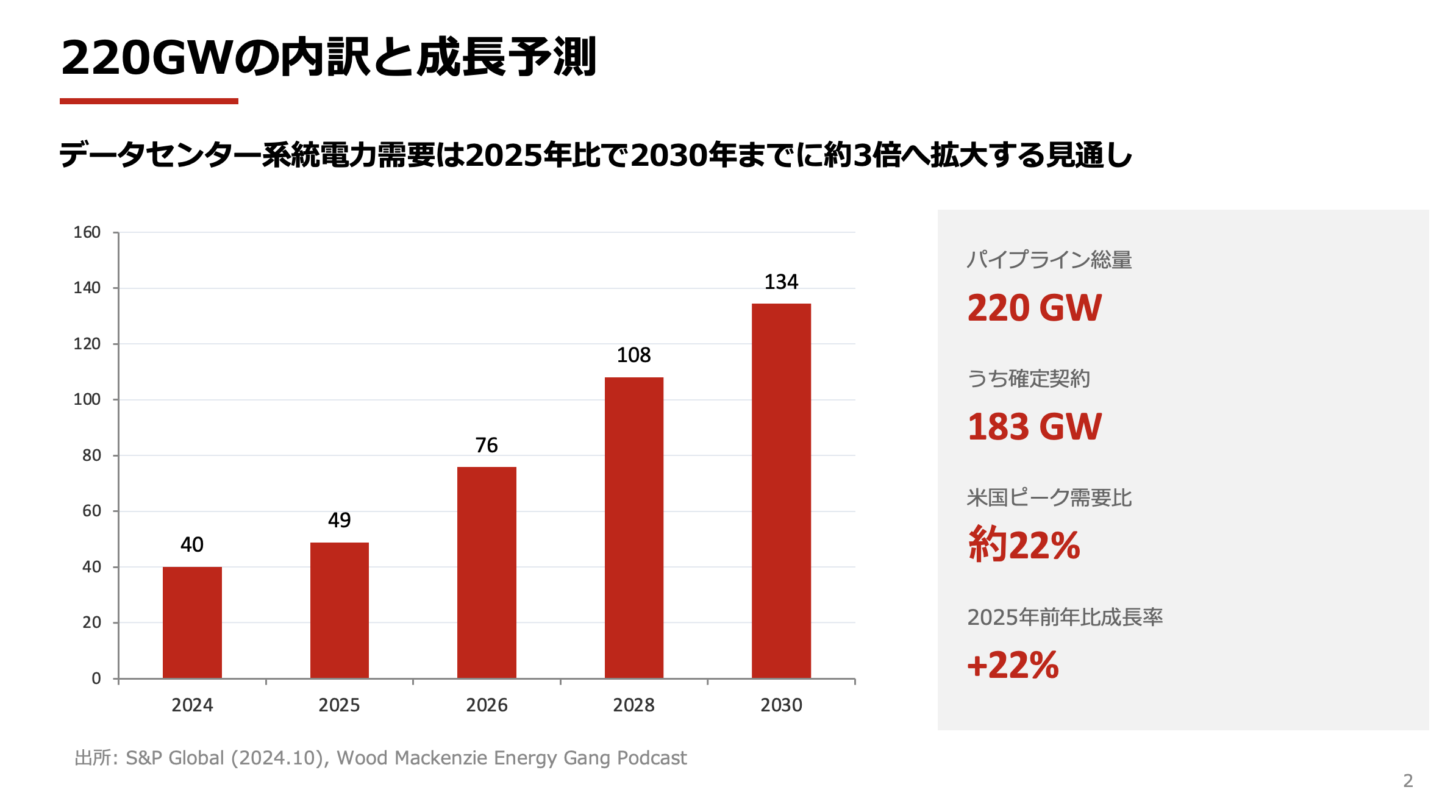

Wood Mackenzieの分析によると、米国内で計画されているデータセンター関連の電力需要は合計220GWに達し、そのうち183GWはすでに商業契約となっています。S&P Globalの推計では、データセンターの系統電力需要は2025年に前年比22%増加し、2030年までに約3倍の134.4GWに到達すると予測しています。
この数字の意味を把握するには、米国の電力システム全体との対比が必要となります。米国の総発電設備容量は約1,200GWですが、実効的なピーク需要は1,000GW程度です。220GWという数字は、現行のピーク需要の2割以上に相当します。つまり、データセンターという単一の用途が、米国全体の電力需要構造を根本から書き換える可能性を持っていることを示しています。
さらに重要なのは、この需要が地理的に偏在している点です。バージニア州北部、テキサス州、アリゾナ州、オハイオ州といった特定の地域に集中しており、局所的な送電網の逼迫はすでに現実のものとなっています。テキサス州のERCOT管内では、2030年までに23GWのデータセンター接続が計画されており、これは同地域の大口需要接続計画45GWの半数以上を占めます。全米平均で語られる需給バランスと、地域ごとの実態には大きな乖離があり、政策対応もこの地域差を前提に設計する必要があります。

送電網が直面する構造的ボトルネック

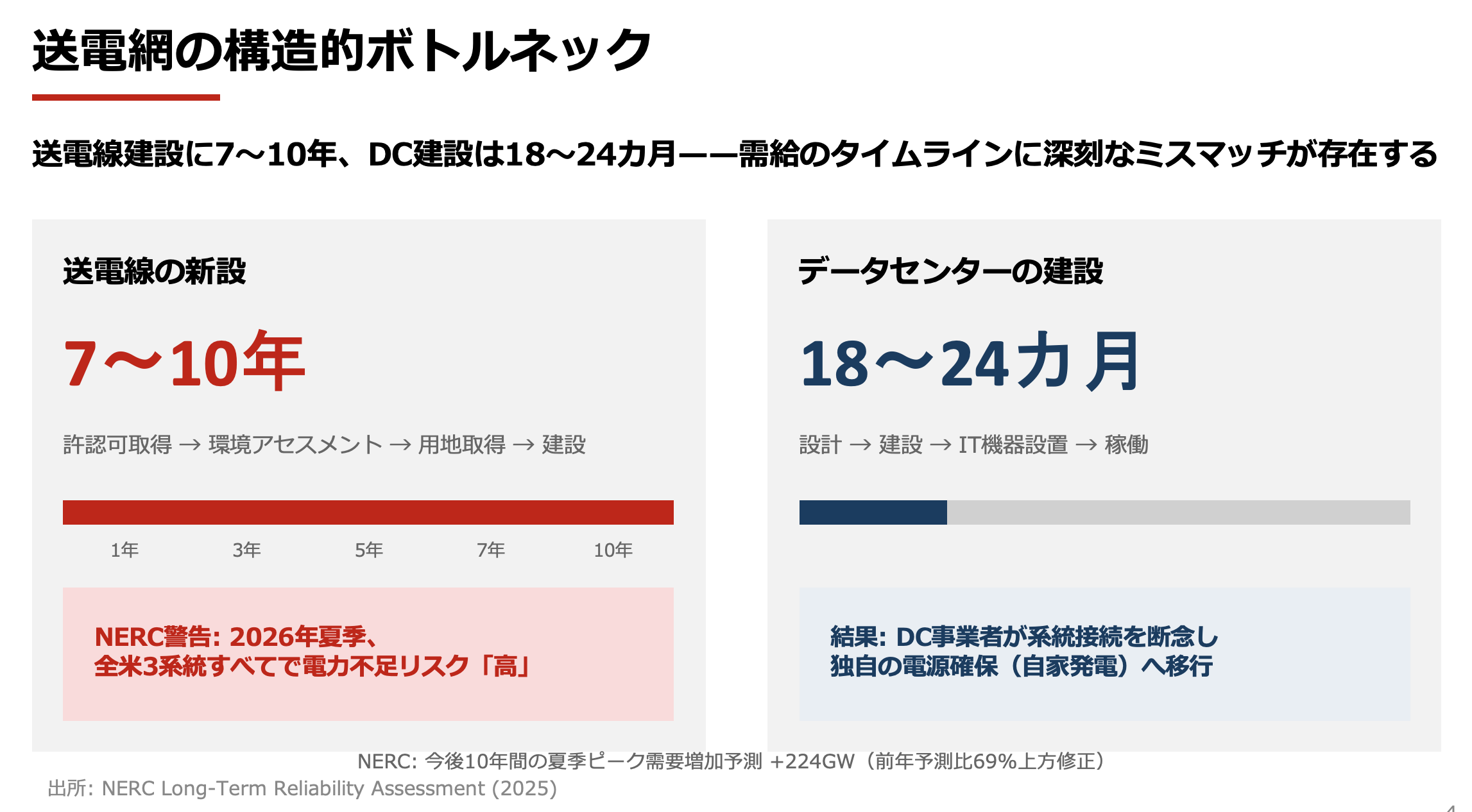

NERCが2025年に公表した長期信頼性評価では、今後10年間で米国の夏季ピーク需要が224GW増加すると予測しており、これは2024年時点の予測を69%上回る上方修正です。データセンター需要がこの上振れの主因であることは明らかですが、問題の核心は、送電インフラの整備がこの需要増に対応できていないことにあります。
米国では、新規送電線の建設に許認可取得から完成まで平均7〜10年を要するといいます。一方、データセンターの建設期間は18〜24カ月程度であり、需要と供給のタイムラインに大きなミスマッチが生じています。この構造的なズレは、局所的な停電リスクの増大だけでなく、データセンター事業者が系統接続を断念し、独自の電源確保へと向かう動きを加速させています。
NERCは2026年夏季について、米国の3つの系統連系地域すべてで電力不足リスクが「高い」と評価しました。これは過去の評価と比較しても異例の警告水準です。背景には、データセンター需要の急増に加え、老朽化した石炭火力の退役、再生可能エネルギーの間欠性への対応の遅れ、そして蓄電設備の導入ペースが計画を下回っている現実があります。送電網の近代化は、個別の技術課題ではなく、制度設計と投資判断が複合的に絡む構造問題として捉える必要があります。

ハイパースケーラーの電力調達戦略が変わる
従来、大手テクノロジー企業はPPA(電力購入契約)を通じて再生可能エネルギーを調達するモデルを採用してきました。しかし、220GW規模の需要が現実味を帯びる中で、その戦略は大きく転換しつつあります。Microsoftは2025年9月時点で34.7GWのクリーンエネルギー契約を積み上げており、これは多くの中規模電力会社の総発電容量を上回る規模です。
注目されるのは、ハイパースケーラーが従来型のPPAを超えて、発電資産そのものの所有や共同開発に乗り出している点です。DTE Energyが非公表のハイパースケーラーと締結した1.4GWの契約は、電力の購入にとどまらず、発電所の建設・運営を含む包括的なパートナーシップの形態を取っています。テクノロジー企業が電力事業の領域に踏み込むことで、既存の電力会社との関係性にも再定義が求められています。
2026年3月には、Amazon、Google、Meta、Microsoft、OpenAI、Oracle、xAIの7社がホワイトハウスで「料金負担者保護誓約」に署名しました。この誓約では、データセンター向けの発電設備を自ら建設・調達し、送電網の増強費用を一般消費者に転嫁しないことを約束しています。この動きは、データセンター事業者が社会的な批判を先回りして抑える意図と、政策的な規制強化を回避する戦略の両面を持つと考えられます。
天然ガスへの回帰とSMRの時間軸

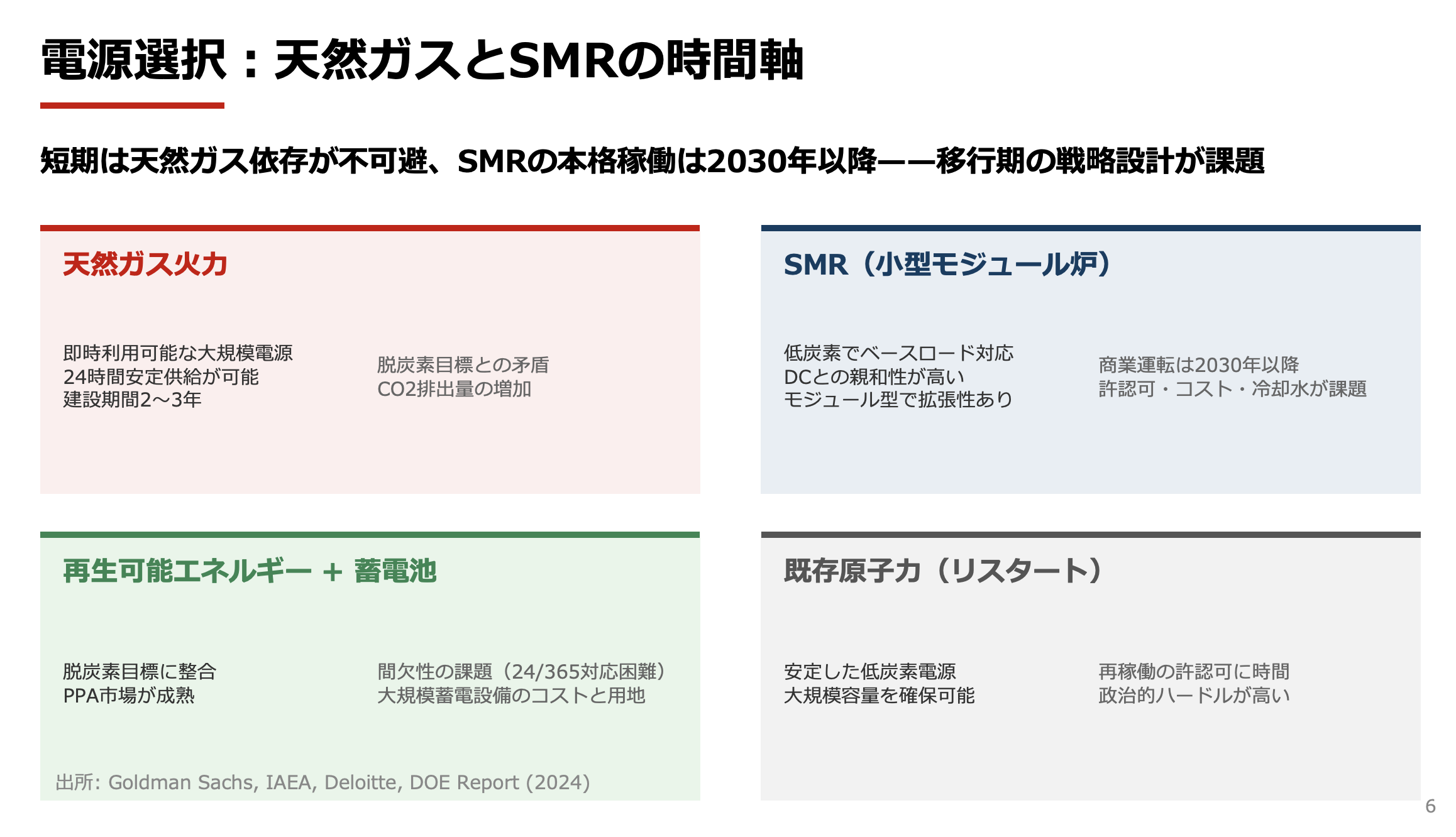

データセンター事業者が直面する最大のジレンマは、電力需要の増加スピードと脱炭素目標の間に存在するギャップです。各社は2030年前後のカーボンニュートラル達成を掲げていますが、現実には、今すぐ利用可能な大規模電源として天然ガスへの依存が深まっています。
Goldman Sachsの分析によると、2028年までにデータセンター向けの新規電源として最も多く導入されるのは天然ガス火力です。再生可能エネルギーは間欠性の課題を抱えており、24時間365日の安定稼働を必要とするデータセンターのベースロード電源としては、単独では対応が困難です。蓄電池との組み合わせが理論上は解決策となりますが、必要な規模の蓄電設備を短期間で整備するコストと用地確保のハードルは高い状況です。
一方、次世代の電源として期待されるSMR(小型モジュール炉)は、商業運転の開始が2030年前後と想定されます。IAEAやDeloitteの報告では、データセンターとSMRの親和性は高いとされていますが、現時点で米国内にSMRを電源とするデータセンターは存在していません。許認可プロセス、建設コスト、冷却水の確保といった実装上の課題が残されており、SMRがデータセンターの電源として本格的に機能するまでには、さらに数年の時間が必要と考えられます。この「今すぐ必要な電力」と「将来望ましい電源」の間を埋める移行期の戦略が、各事業者にとって最も困難な意思決定の領域となっています。

電力料金と地域経済への波及
データセンターの電力需要増大は、地域の電力市場にも複雑な影響を及ぼしています。大規模データセンターが集中する地域では、送電網の増強投資が必要となりますが、その費用負担をめぐる議論が激化しています。
従来、送電網の増強コストは電気料金を通じて広く消費者に配分されてきました。しかし、データセンターという特定の産業が引き起こす需要増に対して、一般家庭や中小企業が費用を負担することへの批判が高まっています。バージニア州では、Dominion Energyがデータセンター集中地域の送電インフラ増強に数十億ドル規模の投資を計画しており、その費用配分が州の公益事業委員会で争点となっています。
ハイパースケーラー7社による「料金負担者保護誓約」は、こうした社会的摩擦への対応策として位置づけられますが、誓約の実効性には疑問も呈されています。送電網はネットワーク型のインフラであり、特定の利用者向けの増強であっても、その便益やコストは系統全体に波及します。「自社の需要は自社で賄う」という原則を、実際の系統運用において厳密に適用することは技術的に困難であり、費用負担の線引きは今後も政策的な論争の対象となることが想定されます。
さらに、データセンター誘致をめぐる地域間競争も加速しています。税制優遇や許認可の迅速化を打ち出す州が増える一方で、水資源の消費や騒音問題から地域住民の反対運動も発生しており、経済効果と環境負荷のバランスをどう取るかが各自治体の課題となっています。
国際的な視点----米国の動向が世界に与える影響
米国のデータセンター需要拡大は、国際的なエネルギー市場と産業政策にも連鎖的な影響を与えています。米国がLNG(液化天然ガス)の国内消費を拡大すれば、輸出余力が減少し、欧州やアジアのLNG調達コストに上昇圧力がかかる可能性があります。
また、ハイパースケーラーのデータセンター立地戦略は、電力供給の安定性とコストを基準に国際的に展開されています。北欧やカナダは豊富な水力発電と冷涼な気候を背景にデータセンター誘致を進めており、中東諸国も太陽光発電を活用した大規模施設の計画を打ち出しています。米国内の電力コスト上昇や送電網の制約が深刻化すれば、データセンター投資の一部が海外に流出するシナリオも想定されます。
日本にとっても、この動向は無関係ではないでしょう。国内のデータセンター需要も拡大傾向にあり、経済産業省は2024年以降、データセンター整備に関する支援策を拡充しています。しかし、日本の送電網は米国以上に地域分断が進んでおり、大規模データセンターの立地に適した電力供給体制が整っている地域は限られています。米国の経験から学ぶことができるのは、データセンター需要への対応は電力政策の枠内にとどまらず、産業政策、通商政策、環境政策を横断する総合的な戦略設計が求められるという点です。
今後の展望
データセンター需要220GWという数字は、あくまで現時点のパイプラインであり、すべてが実現するわけではないでしょう。しかし、仮にその半分が実際に稼働したとしても、米国の電力システムには過去数十年で最大級の構造転換が求められます。
短期的には、天然ガス火力が需給ギャップを埋める主力電源としての役割を担い続けると想定されます。中期的には、SMRの商業化や大規模蓄電技術の普及が進み、電源構成の多様化が期待されます。ただし、その移行期において、送電網の近代化と許認可プロセスの迅速化が進まなければ、需要の伸びに対して供給体制の整備が恒常的に遅れるリスクが残ります。
産業構造の観点では、ハイパースケーラーが電力事業に深く関与することで、テクノロジー企業とエネルギー企業の境界が曖昧になりつつあります。この融合は、新たな投資機会を生む一方、電力市場の寡占化や公益性の確保といった課題を提起しています。国際的には、データセンター立地の分散化が進むことで、エネルギー安全保障とデジタルインフラの配置が一体的に議論される時代に入ると考えられます。
