NVIDIA Vera RubinからRubin Ultraへ向かうAIサーバーの電力需要拡大と800V高圧直流給電の必要性

»

TrendForceが2026年6月25日に発表した調査結果によると、AIインフラの急速な拡張に伴い、サーバーの電源アーキテクチャと地域的な電力供給体制の双方が大きな岐路を迎えているとされています。人工知能の処理能力向上に伴う消費電力の急増は、データセンターの運用設計だけでなく、社会インフラである送電網に対しても過度な負荷を与えています。

NVIDIA's 800V Power Rack to Debut as an Optional Configuration for Vera Rubin, with Broader Adoption Expected in the Rubin Ultra Generation, Says TrendForce

次世代システムの安定稼働を確保するためには、半導体技術の進歩だけでなく、エネルギー供給インフラの物理的な制約を統合的に理解することが必要となります。インフラ投資の遅延が事業計画に及ぼす影響への懸念が広がる中、供給網全体の構造変化を把握する重要性が高まっている状況です。

今回は、AIサーバーの電力需要の推移、送電網における接続待ちの現状や電力インフラ部品の供給制約、そして、今後の展望について取り上げたいと思います。

ChatGPT Image 2026年6月28日 18_58_12.jpg

AIサーバーの急激な高消費電力化の現実

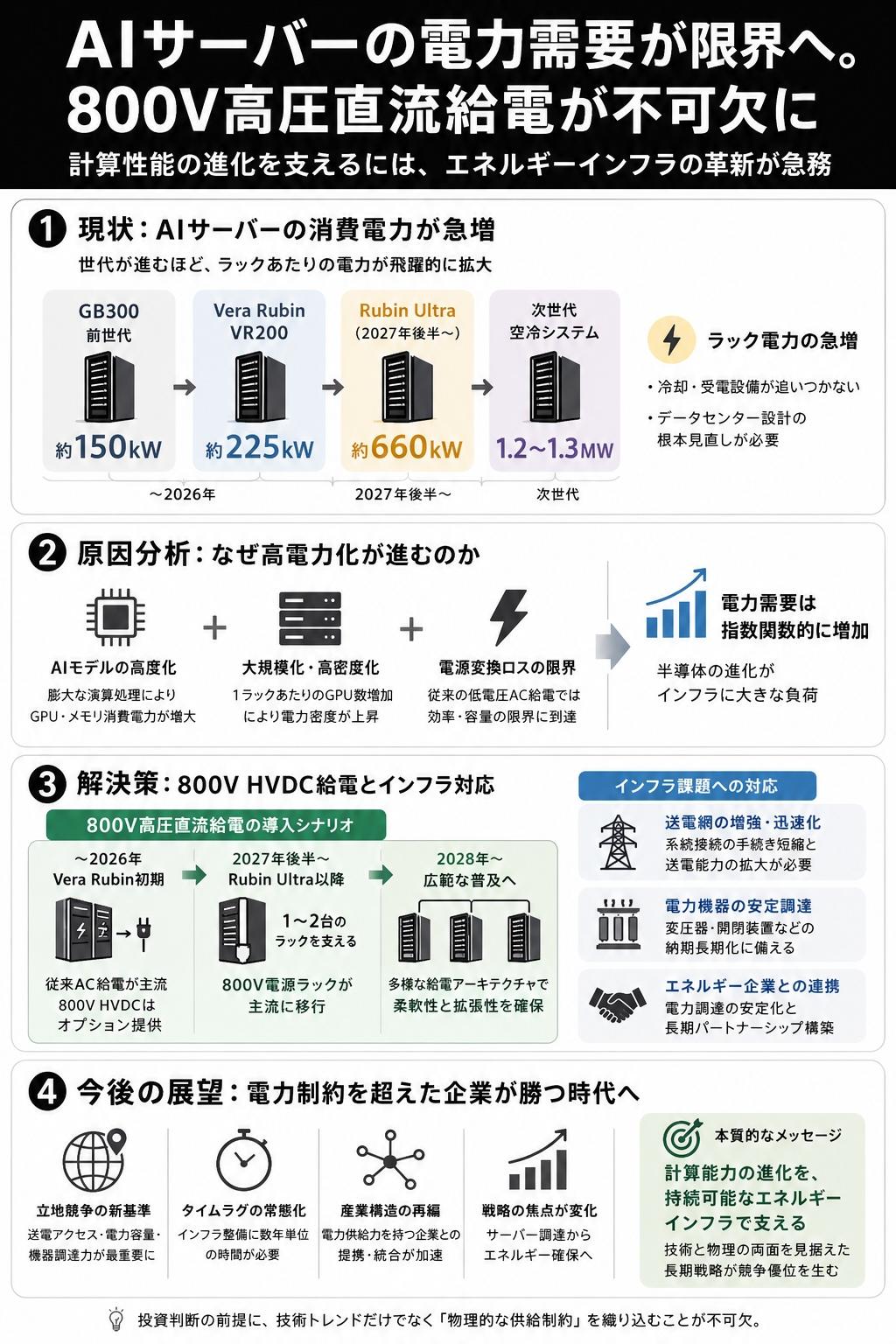

TrendForceの調査によると、AIサーバーの世代交代に伴い、ラックあたりの消費電力が予想を超える規模で拡大している実態が示されています。前世代にあたる「GB300」の消費電力が約150キロワットであったのに対し、次世代の「Vera Rubin」プラットフォームにおける「VR200」ラックでは約225キロワットへと上昇する見込みです。

この段階では従来のラック内電源ユニットでの対応が可能とされていますが、2027年後半に予定される「Rubin Ultra」世代では約660キロワットにまで急増すると予測されています。さらに、次世代の空冷システムでは1.2メガワットから1.3メガワットもの電力を要求する事例も想定されており、計算能力の追求がインフラに対して多大な負荷をかける構造へと転換しています。

このような技術の進展に対し、データセンター側の受入設備や冷却能力が追いつかないという物理的な乖離が生じ始めており、システム設計の根本的な見直しが必要となるでしょう。

800V高圧直流給電への移行とその導入シナリオ

この電力需要の急増に対応するため、NVIDIAは独自の「800V HVDC(高圧直流) Power Rack」の開発を進めています。この新たな電源プラットフォームは2026年第3四半期に出荷可能となる予定ですが、初期のVera Rubin導入局面では標準仕様ではなくオプション構成として提供される見通しです。

現行の電力要求であれば従来の電源構成で対応できるため、顧客側が追加のコストや設備変更を伴う新技術の採用に慎重になるという、技術供給と市場需要のズレが生じています。しかし、消費電力が飛躍的に高まるRubin Ultra世代の登場以降は、1台の800V電源ラックで1から2台のサーバーラックを支える構造への移行が本格化すると考えられます。

2028年に向けて広範な普及が予想される中、システム全体の柔軟性を高める多様な給電アーキテクチャの開発も並行して進められており、企業にとっては投資効率と将来の拡張性をどのタイミングで最適化するかが重要な判断基準となります。

北米における巨大データセンター建設と送電網の壁

一方で、AIインフラへの巨額投資を続けるハイパースケーラーは、北米を中心にギガワット級の巨大データセンターキャンパスの建設を進めており、2026年末までに複数の拠点が稼働する予定です。しかし、これらの稼働計画はサーバー用部品の供給状況だけでなく、地域の送電網が急増する電力需要を許容できるかという供給側の制約に依存しています。

米国の一部の電力市場では発電容量自体は確保されているものの、発電所からデータセンターへ電力を運ぶ「送電」能力が最大のボトルネックとなっている状況です。特に審査が厳しいPJMインターコネクションなどの地域では、新規の送電網接続を申請してから承認されるまでの待ち時間が5年を超える事例も現れています。

政府と送電管理組織が手続きの迅速化に向けて連携を強めていますが、市場の投資スピードとの間に深刻なタイムラグが発生しており、事業計画において無視できない不確実性をもたらしています。

主要電力機器の納期長期化がもたらす調達リスク

送電網の拡張をさらに困難にしているのが、大型変圧器をはじめとする重要な電気インフラ部品の深刻な供給不足です。2025年中頃のデータによると、大型変圧器の平均納期は約2.5年に長期化しており、特に高電圧クラスの変圧器にいたっては4年から5年という、2020年時点の約2倍に及ぶ期間が必要となっています。

開閉装置などの関連機器も同様の供給制約に直面しており、製造企業の増産ペースが世界的な需要拡大に追いついていない現実があります。データセンター開発企業がどれほど迅速に資金を投入し、高性能なサーバーを確保したとしても、電力を供給するための基礎的な機器が届かなければ稼働を始めることはできません。

インフラ機器サプライヤーの製造ラインの動向や配送の進捗は、デジタル投資の成果に影響を与える支配要因となっており、これらの供給網を精査することが必要となります。

計算能力の進歩と物理的制約の調停

半導体の性能向上速度と、変圧器の製造や送電網の拡張といった物理的なインフラ整備の速度との間には、明確な時間的・構造的な乖離が存在しています。ITベンダー側は柔軟なシステム配備を可能にする新たな電源アーキテクチャを開発して顧客の選択肢を広げようとしていますが、最終的なボトルネックは個々の企業の努力を超えた公共インフラの領域に達しています。

データセンターの立地選定においては、地価や税制優遇の優位性だけでなく、高圧送電線へのアクセスや周辺の電力設備容量、さらには主要機器の調達確保が最優先の評価項目となるでしょう。

先端技術の実装を急ぐデジタル戦略と、数年単位の時間を要する重厚長大産業の論理をどのように調停し、事業の継続性を担保していくかが、今後の産業競争力を定義づけることになります。投資判断の前提として、技術トレンドだけでなく物理的な供給制約を織り込んだ長期的な視点が不可欠です。

今後の展望

これからは、デジタル投資の成否が計算機器の調達から、エネルギーインフラの確保へと構造的に移行していくことが予想されます。行政による送電網接続プロセスの加速化など制度の進化が期待される一方で、インフラ部品の供給不足を背景としたデータセンターの立地分散や、電力供給に強みを持つエネルギー企業との戦略的提携といった産業構造の再編が進むと考えられます。

企業においては、サーバーの処理能力向上に合わせ、2027年以降のRubin Ultra世代の導入タイミングを見据えた電源設備への先行投資や、サプライチェーンの多元化といった先見的な対応が必要となります。
