「仮設・小規模」の定説を覆す、3000kW級コンテナ型データセンターの実力
1ラックあたりの消費電力が100kWを超え、AC400Vでの高圧給電や水冷設備が必須となる最新鋭のGPUクラスタは、従来のオフィスビル型データセンターでは物理的な収容が難しくなりつつあります。半導体メーカーが1〜2年周期でAI半導体の性能と消費電力を引き上げる中、数年がかりで建設される従来型の施設開発との間には、看過できないタイムラグと仕様のミスマッチが生じています。
こうした中、株式会社ゲットワークスは2026年10月16日、40フィートコンテナを4棟連結し、最大2,048枚のGPU(水冷サーバ256台)を搭載可能なコンテナ型データセンターの本稼働および受注開始を発表しました。新潟県湯沢町での「湯沢GXデータセンター」運用や、NTTドコモビジネス、カゴヤ・ジャパン、三井不動産、東北電力など多様な業界プレイヤーとの連携を矢継ぎ早に進める同社の動きは、データセンターが「長期の不動産開発」から「機動的なモジュール設備」へと役割を広げる動きを象徴しています。
今回は、計算資源の確保とインフラ整備のスピードギャップに焦点を当て、4連結コンテナ型データセンターの仕様が示す技術的必然性と、国内AIインフラ市場の構造変化について、取り上げていきたいと思います。

1ラック100kW超・AC400V給電が突きつける既存施設の物理的限界

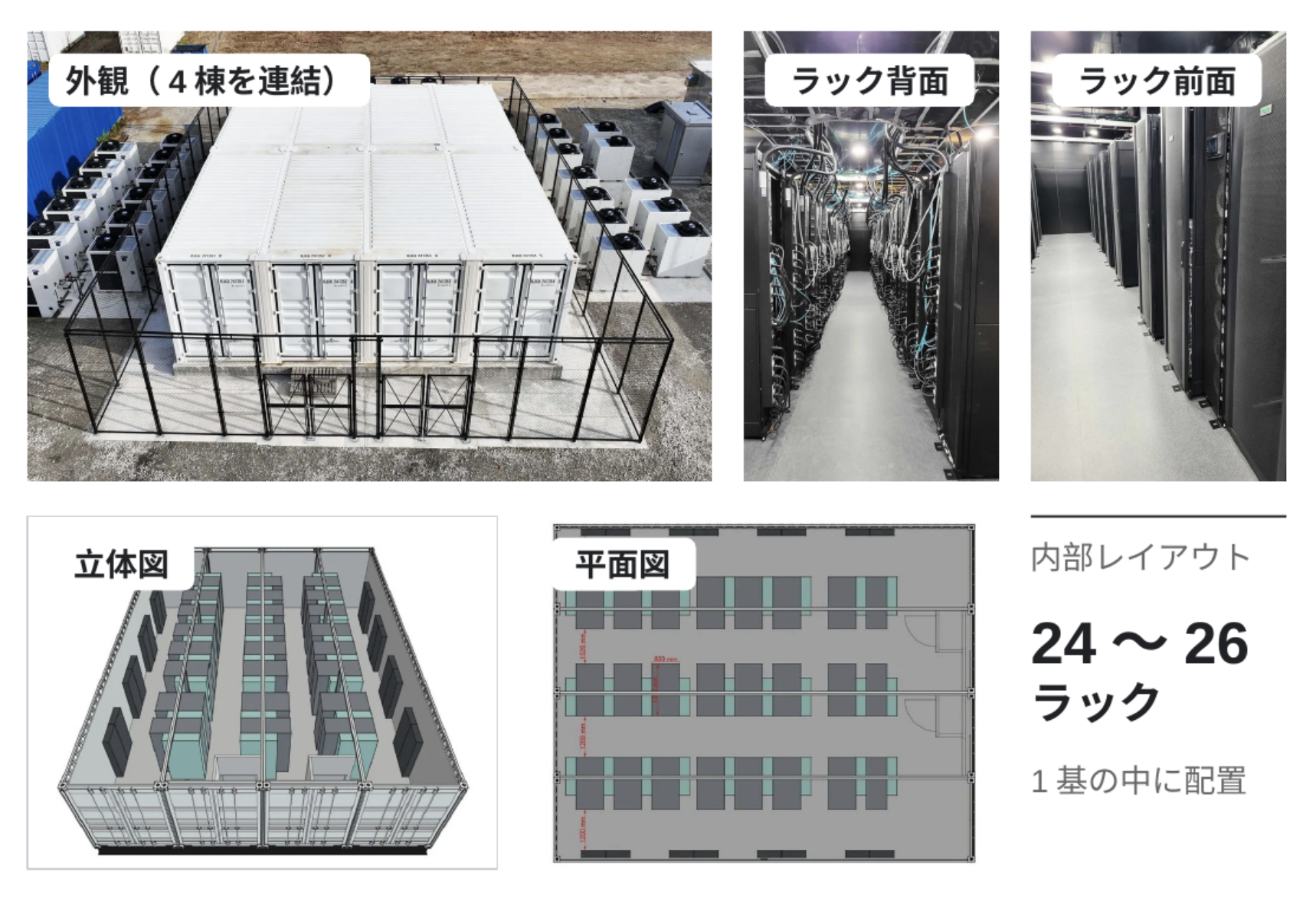

ゲットワークスが受注を開始した新型データセンターの最大の特徴は、40フィートコンテナを4棟連結することで約120平方メートルのサーバールーム面積を確保し、24〜26ラックの配置と3,000kW(3MW)以上の電力供給を可能にした点にあります。特筆すべきは、搭載可能なGPUサーバの密度です。同一の4連結空間であっても、空冷タイプでは64台(GPU512枚)にとどまるのに対し、水冷対応モデルでは4倍にあたる256台(GPU2,048枚)のクラスタ構築を実現しています。
この数値の対比は、AIインフラにおける冷却方式の転換が単なる省エネ対策ではなく、計算密度と事業採算性を確保するための必須条件であることを物語っています。生成AIの学習や推論に用いられる最新のGPUサーバは、複数のGPUを高速ネットワークで束ねて単一の巨大な計算機(クラスタ)として稼働させるため、配線距離を極力短くし、高密度に実装する必要があります。
結果として、1ラックあたりの消費電力は100kWを超え、給電方式も従来のAC200Vや100Vではなく、電流値を抑えて効率的に送電できるAC400Vが求められるようになります。1ラックあたり数kW〜10kW程度の空冷環境を前提に設計された既存の都市型データセンターでは、床耐荷重、天井高、配管スペース、そして受電設備のすべてにおいて、この水準のクラスタを受け入れることは構造上困難です。
「小規模・仮設」の枠を超え、大規模クラスタを受け止める連結設計の合理性
これまでコンテナ型データセンターといえば、エッジコンピューティングや災害対策用のバックアップ、あるいは検証用の小規模設備として「1棟完結」で導入されるケースが主流でした。しかし、単体コンテナでは内部空間が狭く、大規模なGPUクラスタを組むにはコンテナ間をまたぐ長距離のケーブル配線が必要となり、通信遅延や保守性の低下を招くという弱点がありました。
今回の4連結モデルは、コンテナの壁面を排して内部空間を一体化させることで、一般的なビル型データセンターと同等の保守通路幅(ホットアイル・コールドアイルの分離)と配線導線を確保しています
つまり、工場で生産・検査して現地で組み立てるコンテナ型の「短納期・低コスト」という利点を維持したまま、大規模クラスタが要求する「連続した120平方メートルの高密度空間」を両立させた点に、エンジニアリング上の工夫があると評価できます。

出典:ゲットワークス 2026.10
建設技能者不足とGPU世代交代が生む「時間軸のねじれ」をどう解消するか
なぜ今、こうしたモジュール型の施設が市場から強く求められているのでしょうか。背景には、国内の建設業界が抱える深刻な供給制約と、半導体進化のスピードという2つの時間軸のギャップが存在します。
堅牢な免震構造や大規模な特高受電設備を備えた従来型のデータセンターを新設する場合、用地取得から設計、資材調達、施工を経て稼働するまでに3〜5年程度の歳月を要します。さらに2026年時点においても、建設資材の高騰や電気・空調設備工事の技能者不足は続いており、大型案件ほど工期の延伸リスクを抱えています。
一方で、NVIDIAをはじめとする半導体メーカーは1〜2年ごとに新世代のGPUアーキテクチャを市場に投入しており、世代が替わるごとに要求される電力容量、冷却水温、ラック重量などの仕様が書き換わります。5年後に完成する建物を現在の前提で設計しても、竣工時には最新GPUの要件に合致しないリスクが常につきまといます。
この「建物の寿命・工期(数十年・数年)」と「IT機器のライフサイクル(数年・数カ月)」のねじれを吸収する手段として、受注から数カ月単位で構築でき、ニーズの変化に応じて仕様を柔軟に変更・増設できる連結コンテナ型が、実務上の有力な選択肢として浮上していると分析できます。
再エネ直結と地方分散を可能にする、中堅SIer・事業会社の新たな選択肢
同時に、コンテナ型データセンターの大型化・高性能化は、国内の電力インフラおよびデータセンターの立地戦略にも影響を及ぼします。都市部のデータセンター集積地では系統電力の空き容量が逼迫し、数MW〜数十MW規模の新規受電には長い待機期間が発生するケースが増えています。
これに対し、3,000kWクラスの4連結コンテナであれば、地方の遊休地や工場の跡地、あるいは太陽光や水力、雪氷熱などの再生可能エネルギーや未利用エネルギーが豊富な地域へ直接持ち込み、高圧受電や地域の電力網と組み合わせて早期に稼働させることが可能です。ゲットワークスが新潟県湯沢町で外気や雪解け水を活用して展開する「湯沢GXデータセンター」や、東北電力・カゴヤ・ジャパン・BBIXなどとの相次ぐ提携は、地方の電力・土地とコンテナ技術を結びつけるエコシステム形成の動きと捉えられます。
事業会社やクラウド事業者にとっても、いきなり数百億円規模の設備投資に踏み切るのではなく、まずは4連結コンテナ1セット(GPU2,048枚規模)からスモールスタートし、AI事業の需要動向を見極めながらユニット単位で段階的に拡張していく投資判断が可能になります。初期投資の固定化リスクを抑えつつ、最新の計算環境を迅速に手に入れるための現実的なアプローチといえます。
「所有する不動産」から「配置する機能」へ移行する次世代AIインフラの展望
今後のデータセンター市場を見通す上で注目されるのは、AI計算基盤が「都市部に構える巨大な不動産」から「電力と冷却条件が整った場所に機動的に配置するモジュール設備」へと、その性格を多様化させていくプロセスです。
短期的には、10月21日から幕張メッセで開催されている「Japan IT Week 秋 2026」での実機展示などを通じて、水冷システムやAC400V給電の具体的な運用・保守ノウハウがどこまで標準化され、一般企業や中堅クラウド事業者の導入障壁を下げられるかが焦点となります。水冷設備は漏水対策や水質管理など、従来の空冷とは異なる運用スキルを現場に要求するため、ハードウェアの提供だけでなく、24時間365日の監視・保守を含めたオペレーション体制のパッケージ化が普及の鍵を握ると考えられます。
中長期的には、ワット・ビット連携(電力と通信の効率的な統合)を掲げる国の政策とも連動し、地方の発電所近傍や企業の自社敷地内にコンテナ型クラスタを分散配置し、高速ネットワークで結ぶ分散型AIインフラの実装が加速すると予想されます。半導体の進化に合わせてインフラ側が自在に姿を変えるモジュール型アプローチは、日本の限られた電力・土地資源を最大限に活かす独自の勝ち筋となっていくでしょう。
